HiFox混合人机团队Sprint实战:从执行约束到评审约束的规划转型
Sprint规划历来基于一个默认前提:产能等于人数乘以时间盒。你估算工作量,与团队上一周期完成的情况对比,然后承诺一个合适的范围。
当AI编码Agent加入团队后,这个等式就不再成立。Agent可以在任务就绪的瞬间认领它,与其他所有Agent并行工作,并在你计划讨论它的站会之前就带着diff和测试结果回来。执行产能急剧膨胀。诱人的回应是承诺更多范围,而这样做的团队通常会在第一个周期结束时发现失败模式:Sprint结束时堆满了完成的代码和一堵未经评审的变更墙,没有人有时间去验收。
这就是本文要论证的核心观点:当Agent加入团队后,执行不再是Sprint的约束条件,人工评审才是Sprint的约束条件。围绕验收吞吐量来规划,而不是围绕能产出多少代码来规划。我们将以HiFox中的Sprint作为具体机制,同时将规划论证与产品事实清晰区分开来。
TL;DR
HiFox中的Sprint是一个由单个Space拥有的、时间盒限定的任务集合;任务仍然是执行和讨论的源头,而Sprint在此基础上增加了日程、范围和报告。Sprint是可选的,运行在两种模式之一:自动节奏模式,由HiFox维护日程并自动结转未完成工作;或手动模式,由人员显式创建、启动和完成Sprint。报告涵盖范围、已启动和已完成的工作、完成率、产能和燃尽历史。对于混合人机团队,规划上的转变是:Agent膨胀了执行产能,但验收仍然由人员承担,因此诚实的Sprint承诺受限于评审者能验收多少已完成工作,而不是Agent能产出多少。
HiFox中的Sprint是什么

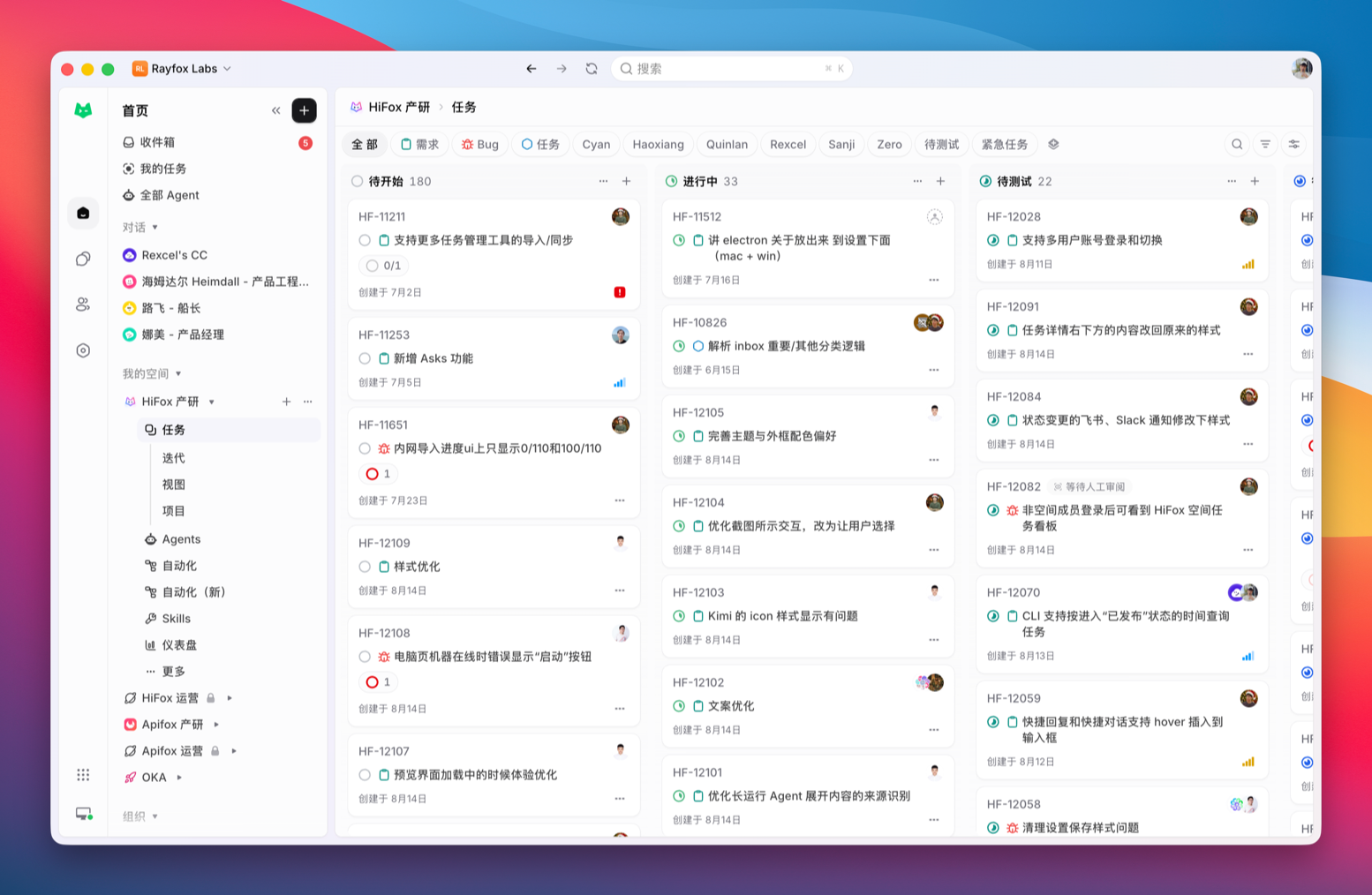

Sprint是一个由单个Space拥有的、时间盒限定的任务集合。它帮助团队规划聚焦的范围、跟踪进度,并决定时间盒结束时未完成工作的去向。任务仍然是执行和讨论的源头;Sprint在其之上增加了日程、范围和报告。

文档使用Sprint这个术语,其含义与行业标准一致。Scrum指南将Sprint描述为想法转化为价值的固定时长容器,HiFox的版本延续了这一脉络。HiFox改变的是在时间窗口内执行的主体。
三个边界保持了概念的清晰性:
- 一个Sprint恰好属于一个Space。将任务放入Sprint不会改变其归属。
- Sprint是可选的,按Space启用。偏好持续流的Space可以完全不开启。
- Sprint不是Project也不是View。当问题是"在特定时间盒内应完成什么"时使用Sprint。对于可能跨越多个Sprint或Space的成果使用Project。对于保存的任务检视方式使用View。
最后一个区分在混合团队中发挥着实际作用:Project承载成果,Sprint承载近期承诺,View承载每个人日常需要的各种切片。
自动节奏或手动模式
当你为Space启用Sprint时,需要选择两种生命周期模式之一。这个选择改变的是生命周期行为,而非任务归属。
自动节奏将日历交给HiFox管理。你配置Sprint时长、可选冷却期、开始星期几、维护多少个未来Sprint、时区,以及当任务进入选定状态类别时自动添加任务的规则。HiFox随后创建未来的Sprint,按计划启动和完成它们,并自动结转未完成的工作。提前启动即将到来的Sprint会先完成当前Sprint,并将其未完成工作滚动到正在启动的Sprint中。
手动模式将生命周期控制权留给团队。人员在需要时创建计划的Sprint,启动时无需更改配置的日期,可以并行运行多个活跃Sprint,并在完成时选择未完成任务的去向。自动创建、结转、冷却和基于状态添加规则在手动模式下保持不活跃。
| 自动节奏 | 手动模式 | |
|---|---|---|
| 日程 | HiFox按配置的节奏创建、启动和完成Sprint | 人员显式创建、启动和完成Sprint |
| 未完成工作 | 自动滚动到下一个Sprint | 完成时路由:无Sprint、另一个Sprint或新建一个 |
| 并行活跃Sprint | 每个节奏一个当前Sprint | 允许多个活跃Sprint |
| 任务流入 | 状态类别规则可在窗口期间添加任务 | 人员通过规划、列表或Sprint字段添加任务 |
| 最适合 | 团队希望无需仪式即可维持的稳定节奏 | 不规则周期、发布驱动窗口或重叠工作 |
诚实的决策配对:当团队运行稳定节奏并希望机制被自动维护时,使用自动节奏。当周期不规则、由发布而非日历定义窗口、或需要同时运行两个活跃Sprint时,使用手动模式。切换到手动模式会保留现有Sprint但停止自动调度。完全禁用Sprint会完成活跃的Sprint、移除未来的Sprint,并保留已完成数据用于报告。
任务如何进入、离开和跳过Sprint
Sprint显示五种状态:当前、即将到来、已计划、已完成和已取消。已完成和已取消的Sprint移至Space归档,而不是杂乱地堆在活跃规划列表中。
你可以通过任务的Sprint字段、任务列表或Sprint规划期间添加或移动任务。两条规则比看起来更重要。
第一,任务可以完全没有Sprint。这是Backlog工作和未承诺到任何时间盒的任务的正常归属。
第二,将任务添加到Sprint不会改变其状态。这是混合团队需要内化的规则,因为在HiFox中,Backlog状态类别是一个停放状态:当任务处于Backlog时创建任务或分配Agent不会启动执行。将任务移出Backlog进入就绪状态才是启动已分配Agent的触发条件。因此Sprint规划和执行发布是两个独立的杠杆。你可以在周一规划整个Sprint,Agent已经分配好,但在每个任务被有意移动到就绪状态之前,什么都不会运行。状态变更自动化随后可以接管你想要标准化的转换。
另一条规则保护你的历史记录:只有已完成的任务才能添加到过去的Sprint中。这允许历史修正,而不会将未完成的工作放入已关闭的时间段。
关于日期,计划中Sprint的开始和结束时间都可编辑,而活跃Sprint的开始时间固定但结束时间可以更改。
Sprint报告告诉你什么
Sprint报告包括任务计数,以及当Space启用了估算时,六个维度的估算点总数:范围、已启动工作、已完成工作、完成率、产能和燃尽历史。
产能值得仔细关注,因为它是规划对话锚定的数字。HiFox在有足够历史时从最近完成的Sprint速度中推导产能,否则回退到基于Space规模的估算。文档建议将其视为规划输入而非保证,对混合团队来说这个警告并非套话:在纯人工团队上测量的速度,在你添加三个Agent的那一周就不再具有预测力。燃尽历史往往更具揭示性。如果范围在早期爆发式完成然后曲线趋于平缓,说明你的Agent完成了执行,而评审者花了Sprint剩余时间追赶进度。
混合团队的约束:为评审规划,而非为执行规划
本节所有内容都是规划论证,而非产品功能。HiFox提供了上述Sprint机制;如何加载Sprint是一个判断问题。
从分工出发。Agent负责研究、执行、测试和报告。人员负责设定方向、授予权限和验收结果。在Agentic编码中,方向设定和验收之间的一切都可以委派,但验收仍然由人类完成。一个Agent完成了一项任务,并不意味着在Sprint应该计数的任何意义上完成了:diff、验证结果和已知限制返回到任务中,仍然需要一个人来阅读并验收、请求修改或决定合并。
现在做算术。假设一个五人团队添加Agent后执行吞吐量翻了三倍。评审吞吐量没有翻三倍;仍然由同样的五个人承担,每次验收变更都需要真实的注意力投入。按执行产能规划Sprint,盈余不会变成交付价值。它变成了一队列未经评审的工作,而未经评审的变更是库存,不是进展。更糟糕的是,即将结束的Sprint会推动评审者走向恰恰使Agent密集型开发变得危险的那条捷径:不阅读就验收输出。
所以反转规划问题。不要问团队两周能执行多少工作,而要问你的人员两周能验收多少Agent完成的成品工作。在实践中,这改变了四个习惯:
- 估算评审成本,而不仅仅是构建成本。 对Agent来说执行微不足道的任务,验收起来可能代价高昂。
- 限制并发已完成但未验收的工作量。 决定每个评审者每个Sprint真正能验收多少任务,规划不要超过这个总和。这是一个工作协议而非HiFox设置,但完成指标会告诉你何时超了。
- 有意识地释放执行。 因为Backlog停放执行,你可以错开启动时间,使成品工作以评审者能吸收的节奏到达,而不是在第二天全部涌来。
- 将完成率解读为评审数字。 当燃尽曲线趋于平缓而Agent闲置时,约束条件已经自我宣告。这是增加评审者或减少承诺的信号,而不是增加Agent的信号。
这些都不会拖慢Agent的速度。它们让Agent更有方向。围绕验收吞吐量规划的Sprint会交付所有承诺的内容,并且永远不会要求一个人批准他们没有时间阅读的代码。
逐步规划混合Sprint
- 为Space启用Sprint并选择模式。 稳定的团队节奏建议自动节奏;发布驱动的工作建议手动模式。
- 塑造范围。 通过Sprint规划或Sprint字段将候选任务拉入即将到来的Sprint。将未承诺的工作保留为无Sprint状态。
- 为每个任务分配两个角色。 HiFox将人类责任与Agent执行分开:人员进入Assignee集合,Agent或Crew进入单一执行槽位。更改一个不会影响另一个。
- 编写Agent可以执行的任务。 描述应包含新人员或Agent继续推进所需的目标、约束和验收标准。
- 按评审节奏释放工作。 随着评审者容量释放,将任务移出Backlog。
- 有意图地关闭。 在手动模式下,选择每个未完成任务的去向。在自动节奏下,检查结转了什么,并询问是范围定得太大还是评审太慢。
以这种方式运行工作的更广泛纪律涵盖在我们的AI Agent项目管理支柱文章中;Sprint是该系统的时间盒切片。
如果你的Sprint目前在Jira中
你不必重建流程来尝试这些。HiFox的Jira集成可以导入Jira Sprint数据,当启用Sprint导入时,目标Space可以切换到Jira Sprint模式,因此团队已有的节奏可以迁移过来,而不是从零开始。将Jira工单分配给AI Agent的演练在单个工单层面展示了同样的思路,HiFox文档深入介绍了Sprint配置和Jira集成。
从比迁移更小的步骤开始:在一个Space中启用Sprint,根据评审者真实的验收容量规划一个两周窗口,并将燃尽曲线与你上一个纯人工周期进行比较。
